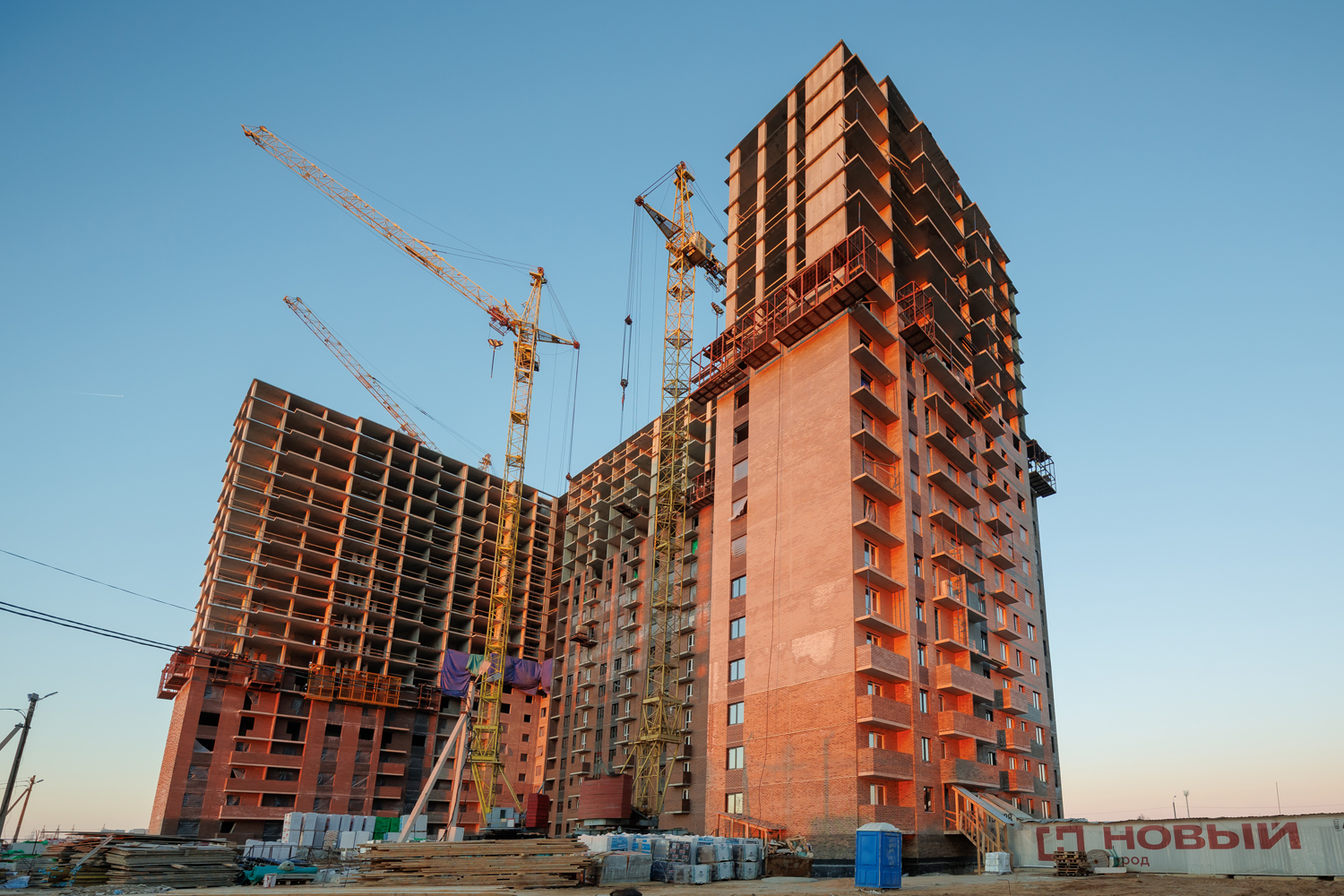

Дом 37 секция 1:
Дом 37 секция 2:
Дом 37 секция 3:
Дом 37 секция 4:
Дом 36 секция 1:
- Монтаж вентиляционного оборудования-1-14 этажи.
- Сантехнические работы в техническом подполье (в подвале)-7 эт.
- Электромонтажные работы - подвал - 11 этаж.
- Штукатурные работы - подвал - 7 и 8 этажи .
- Кладка наружных стен 14 -го этажей.
- Кладка внутренних стен и перегородок 12-го и 13-го этажей.
- Заполнение оконных и балконных проёмов 1-8 этажи.
- Монтаж АПС подвал-8 этаж.
Дом 37 секция 2:
- Кладка наружных стен 15-го и 16-го этажей.
- Кладка внутренних стен и перегородок 12-го этажа.
- Монтаж вентиляционного оборудования-1-тех. этаж.
- Сантехнические работы в техническом подполье (в подвале)-8 этаж.
- Электромонтажные работы - подвал - 11 этажи.
- Штукатурные работы - подвал - 10 и 12 этажи.
- Заполнение оконных и балконных проёмов 1-8 этажи.
- Монтаж АПС подвал-10 этаж.
- Устройство цементно-песчаной стяжки 2-5 этажи.
Дом 37 секция 3:
- Монтаж вентиляционного оборудования - 1-12 эт.
- Кладка наружных и внутренних стен и перегородок 10 этажа.
- Сантехнические работы подвал - 3 эт..
- Штукатурные работы - подвал - 4 этаж .
- Монтаж АПС подвал-6 этаж.
- Заполнение оконных и балконных проёмов 2 этажи.
Дом 37 секция 4:
- Кладка наружных и внутренних стен и перегородок 9 этажа.
- Монтаж вентиляционного оборудования - 1-12 эт.
- Сантехнические работы в подвале - 3 эт..
- Штукатурные работы - подвал - 5 этаж .
- Монтаж АПС подвал-8 этаж.
- Заполнение оконных и балконных проёмов 2 этажи.
Дом 36 секция 1:
- Армирование плиты перекрытия18-го этажа.
- Монтаж вентиляционного оборудования - 1-11 этажи.
- Кладка внутренних стен и перегородок подвал - 7-8 этаж.
- Электромонтажные работы - подвал - 5 этаж.
- Монтаж АПС подвал-4 этаж.
- Заполнение оконных и балконных проёмов 1-4 этажи.
- Штукатурные работы - подвал - 3 этаж .
- Кладка наружных стен 9-го этажа.
