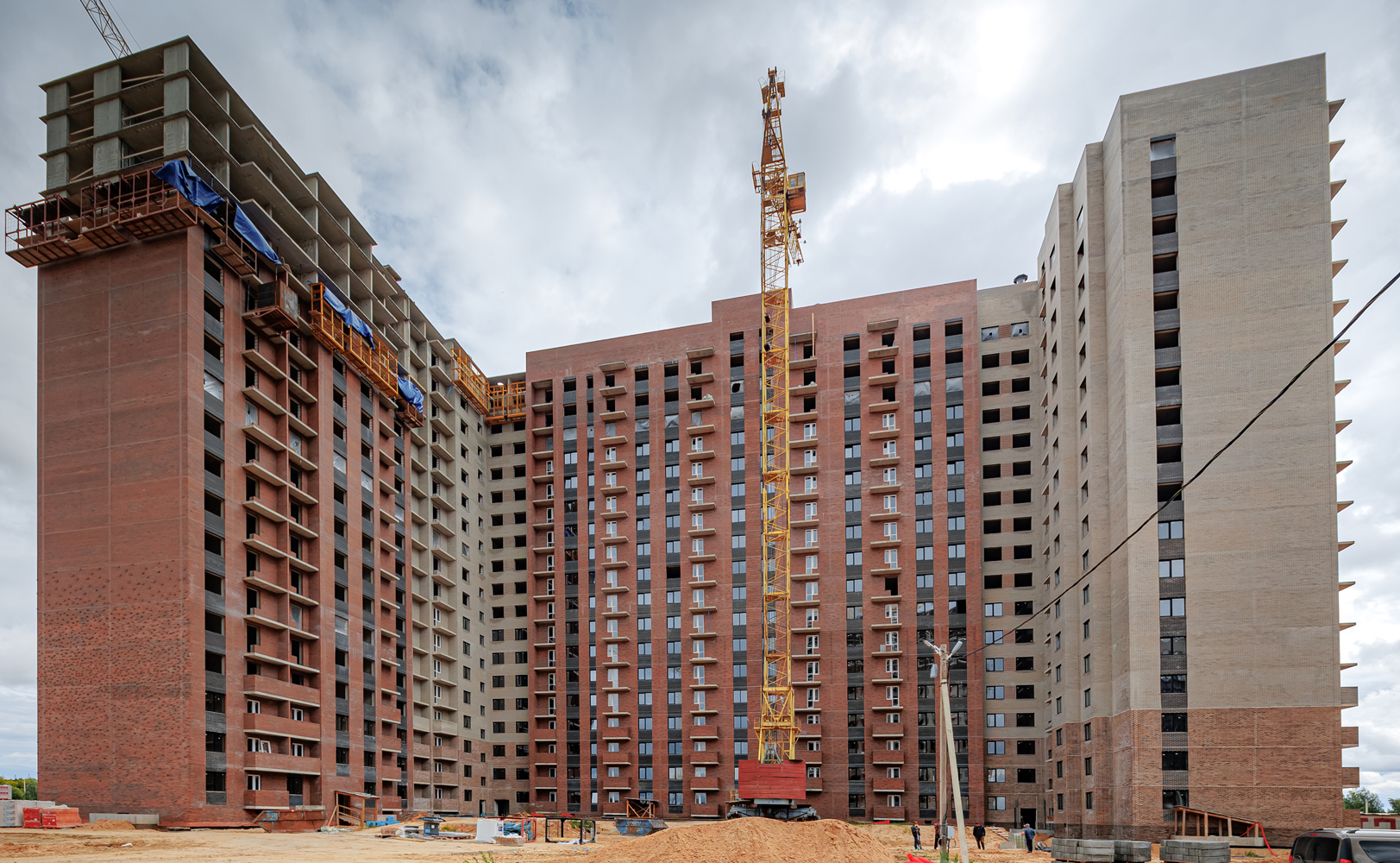

Ход строительства ЖК "Есенинские поля"

Дом 37 секция 1:
  • Монтаж вентиляционного оборудования-1-Крыша.
  • Сантехнические работы в техническом подполье (в подвале)-1- тех. эт.
  • Штукатурные работы - подвал - 18 этаж .
  • Заполнение оконных и балконных проёмов 1-15 этажи.
  • Монтаж АПС подвал-18 этаж.
  • Устройство цементно-песчаной стяжки 1-15 этажи,кровля.
  • Монтаж лифтового оборудования.
  • Укладка напольной керамической плитки 2-го - 8-го этажа,11-го - 15 -го этажей.
  • Благоустройство территории.
  • Кровельные работы.
  • Кирпичная кладка входной группы.
  • Монтаж остекления балконов 16 эт.
  • Электромонтажные работы - подвал - 18 этажи.
  • Монтаж коробов для внутр. инженер. сетей из профиля и ГКЛ Файерборд 1-18 эт

Дом 37 секция 2:
  • Монтаж вентиляционного оборудования-1-Крыша.
  • Сантехнические работы в техническом подполье (в подвале)-тех. этаж.
  • Электромонтажные работы - подвал - 18 этажи.
  • Штукатурные работы - подвал - 17 этаж.
  • Заполнение оконных и балконных проёмов 1-15 этажи.
  • Монтаж АПС подвал-18 этаж.
  • Устройство цементно-песчаной стяжки 1 - 12 этажи,кровля.
  • Монтаж лифтового оборудования.
  • Укладка напольной керамической плитки 2-го - 7-го этажей,11-12 этажи.
  • Благоустройство территории.
  • Кровельные работы.
  • Монтаж коробов для внутр. инженер. сетей из профиля и ГКЛ Файерборд 1-12 эт.

Дом 37 секция 3:
  • Монтаж вентиляционного оборудования - 1-тех эт.
  • Кладка парапета на кровле.
  • Сантехнические работы подвал - 6 эт..
  • Штукатурные работы - подвал - 12 этаж .
  • Монтаж АПС подвал-18 этаж.
  • Заполнение оконных и балконных проёмов 1-8 этажи.
  • Монтаж лифтового оборудования.
  • Устройство цементно-песчаной стяжки 1-4 этажи.

Дом 37 секция 4:
  • Кладка наружных и внутренних стен и перегородок 16 этажа.
  • Монтаж вентиляционного оборудования - 1-тех. эт.
  • Сантехнические работы в подвале - 10 эт..
  • Штукатурные работы - подвал - 12 этаж .
  • Монтаж АПС подвал-15 этаж.
  • Заполнение оконных и балконных проёмов 1-7 этажи.
  • Монтаж лифтового оборудования.
  • Устройство цементно-песчаной стяжки 1-8 этажи.

Дом 36 секция 1:
  • Монтаж вентиляционного оборудования - 1-15 этажи.
  • Кладка внутренних стен и перегородок подвал - 13 этаж.
  • Электромонтажные работы - подвал - 10 этаж.
  • Монтаж АПС подвал-9 этаж.
  • Заполнение оконных и балконных проёмов 1-6 этажи.
  • Штукатурные работы - подвал - 10 этаж .
  • Кладка наружных стен 14-го этажа.
  • Сантехнические работы подвал - 2 эт..
