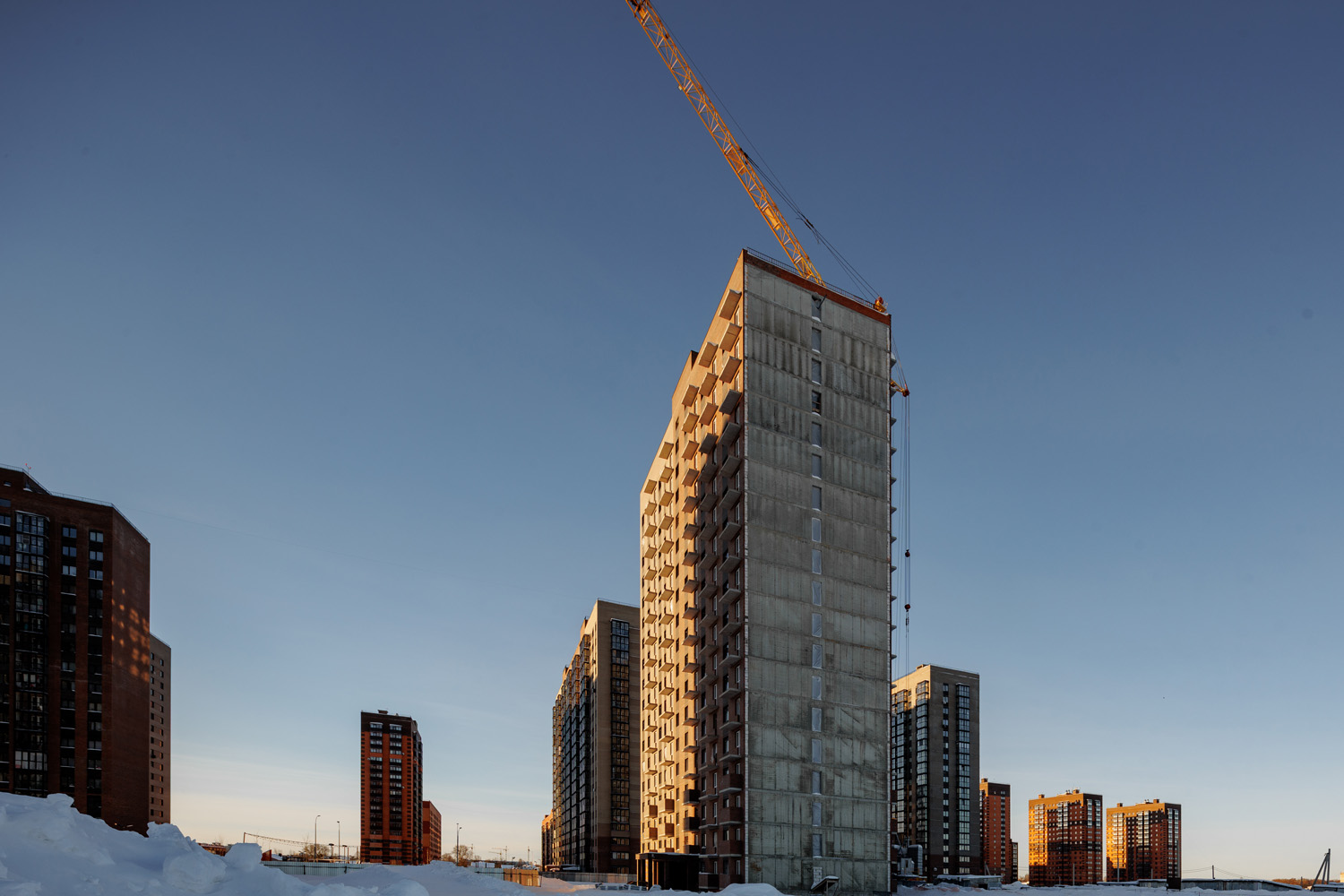

Ход строительства — 17 марта 2026 года
Строительство жилого комплекса идет по графику.
Ниже — актуальные этапы работ:
Дом 37 секция 1:
Дом 37 секция 2:
Дом 37 секция 3:
Дом 37 секция 4:
Дом 36 секция 1:
Строительство жилого комплекса идет по графику.
Ниже — актуальные этапы работ:
Дом 37 секция 1:
- Передача квартир собственникам — в процессе
Дом 37 секция 2:
- Передача квартир собственникам — в процессе
Дом 37 секция 3:
- Сантехнические работы от подвала до 18-го этажа — в процессе Монтаж автоматической пожарной сигнализации от подвала до 18-го этажа — в процессе
- Заполнение оконных и балконных проёмов с 1-го по 18-ый этаж — в процессе
- Укладка напольной керамической плитки с 1-го по 4-ый этаж — в процессе
- Устройство цементно-песчаной смеси стяжки с 1-го по 13-ый этаж — в процессе
- Монтаж витражного остекления на лоджиях и балконах с 5-го по 18-ый этаж — в процессе
Дом 37 секция 4:
- Сантехнические работы от подвала до 18-го этажа — в процессе Штукатурные работы от подвала до 18-го этажа — в процессе Заполнение оконных и балконных проёмов с 1-го по 18-ый этаж — в процессе
- Монтаж утеплителя и оштукатуривание стены на ЛК с 1-го по 18-ый этаж — в процессе
- Укладка напольной керамической плитки с 1-го по 8-ой этаж — в процессе
- Монтаж потолков Армстронг с 1-го по 3-ий этаж — в процессе
- Монтаж витражного остекления на лоджиях и балконах с 5-го по 18-ый этаж — в процессе
- Бетонирование фундаментной плиты входной группы — в процессе
Дом 36 секция 1:
- Монтаж вентиляционного оборудования с 1-го по 18-ый этаж и на крыше — в процессе
- Электромонтажные работы от подвала до 18-го этажа — в процессе Монтаж автоматической пожарной сигнализации от подвала до 18-го этажа — в процессе
- Заполнение оконных и балконных проёмов с 1-го по 18-ый этаж — в процессе
- Штукатурные работы от подвала до 18-го этажа — в процессе Сантехнические работы от подвала до 18-го этажа — в процессе Монтаж лифтового оборудования — в процессе
- Устройство песчаного основания спуска в подвал в/о 12-16/А — в процессе
- Устройство технологических коробов из профилей в МОП — в процессе
- Все работы ведутся согласно проектной документации и графику строительства.
